我在一线跑了20年,见了不下几百个采购数字化项目,发现一个扎心的规律:很多企业投入巨大的人力物力,采购系统上线后却成了“面子工程”。系统上线了,但员工不会用;数据录入了,但分析不出来;流程优化了,但效率没提升。大家又回到了邮件和电话的老路上。
问题的根源,从来不在于技术本身,而在于实施路径从一开始就走偏了。今天,我不跟你谈空洞的理论,只给你一份我们从3000多个项目中提炼出的实战路线图。跟着这5个步骤走,能确保你的项目不仅成功上线,更能产生实实在在的管理绩效。
第一步:需求诊断,而非罗列功能——找准病根,才能对症下药
误区:把“上系统”当成终极目标
很多企业项目启动,第一件事就是拉着供应商对比功能清单,看谁的功能多、谁的列表长。我必须告诉你,这是最大的一个坑。如果连病根都没找到,再强大的系统也只是个昂贵的摆设。上系统是手段,解决管理问题才是目的。
正确姿势:区分采购核心痛点
在动手之前,你必须先问自己几个问题,搞清楚采购环节的核心矛盾到底是什么:
- 是源头分散之痛吗? 生产的、办公的、项目的采购需求,分散在ERP、OA甚至Excel里,采购部像个“接单员”,天天忙着救火,根本没法统筹规划、批量议价。如果是这样,你首先需要的是一个统一的采购需求池。

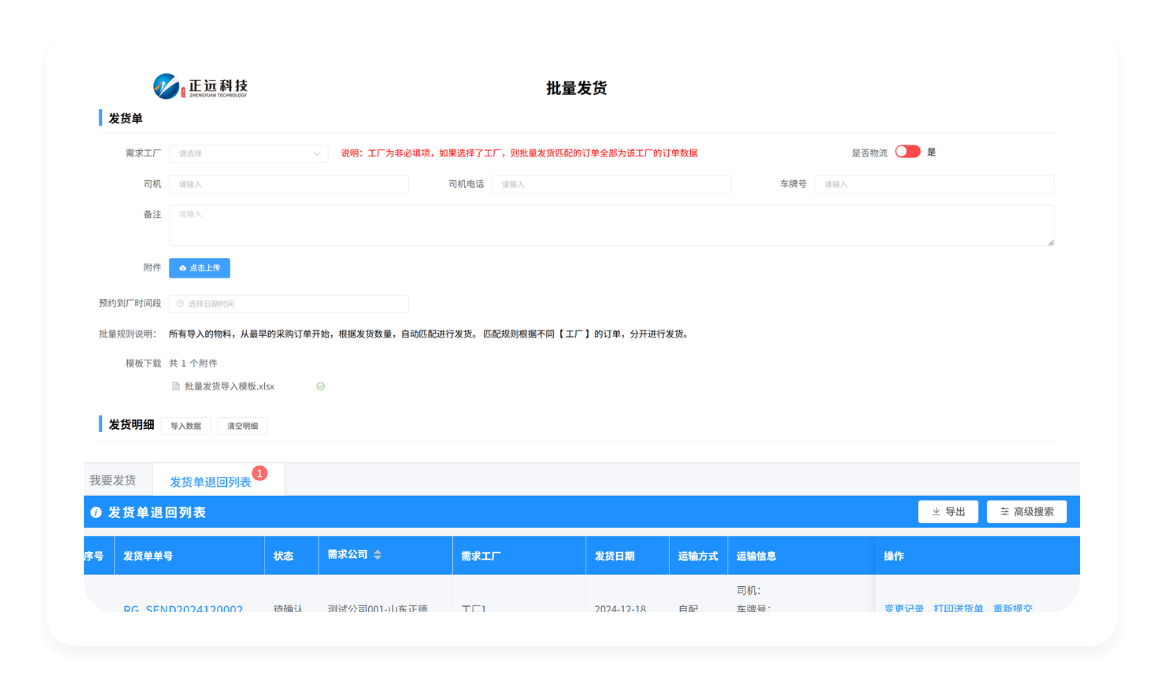

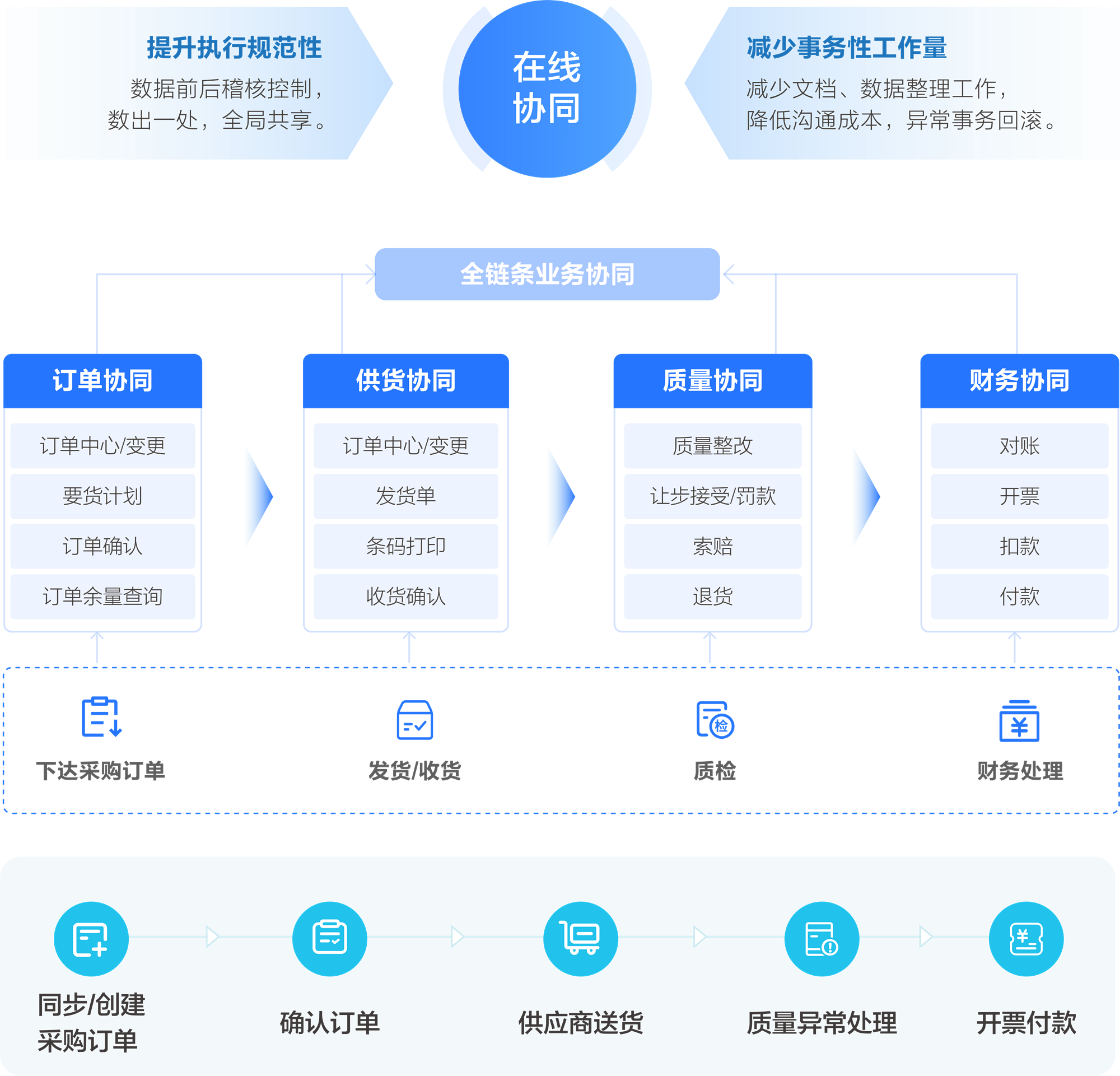

- 是过程协同之痛吗? 一份订单下去,确认、催货、发货、对账全靠邮件和电话,信息不同步,效率低得惊人。供应商问东,采购答西,仓库和财务更是为了一张入库单吵得不可开交。如果是,你的当务之急是打通执行协同的全链路。

- 是价格寻源之痛吗? 寻源比价过程不透明,价格调整全靠线下沟通,谈判缺乏历史数据支撑,降本目标年年提,却不知道从哪下手。如果是,你需要的是一个规范、透明的定价体系。
一句话总结:先理清你是要解决“需求规划”的问题,还是“执行协同”的问题,这决定了你选型的方向和项目的第一切入点。
第二步:系统选型,要“适”不要“全”——专业的事交给专业的工具
破除迷思:“ERP自带的采购模块就够用了吗?”
这是我被问得最多的问题。很多企业的ERP采购模块,最后都成了记录结果的“记账本”,为什么?因为ERP的核心是管企业内部的“人财物”,它的强项在计划和财务,但对于连接外部供应商、处理复杂多变的协同场景,天生就比较弱。流程相对固化,很难适应灵活的业务需求。
专业SRM系统选型的三大黄金法则
选择专业的SRM系统,别看天花乱坠的功能,盯住这三点就够了。
法则一:深度集成能力是命脉SRM系统绝对不能是信息孤岛。它必须能和企业现有的ERP、WMS、MES等核心系统无缝对接,否则就是给自己挖了另一个数据坑。关键要看,订单、入库、发票这些关键信息,能不能自动、双向、实时地同步?能不能真正做到订单、收货、发票、付款的“四单合一”?
法则二:业务场景覆盖度是根基你的业务模式决定了系统必须具备什么样的能力。除了标准的货物采购,像委外加工、VMI供应商管理库存、紧急插单这些复杂的场景,系统能不能提供成熟的、标准化的解决方案?选型时一定要拿自己最头疼的业务场景去验证,别只看通用功能。
法则三:供应商易用性是成败关键这一点无论怎么强调都不过分。系统功能再强大,几百家供应商没人用、不会用,项目就等于失败了一半。一定要站在供应商的角度看系统:门户界面是不是足够简洁直观?下订单、创建发货单、在线对账这些高频操作,是不是足够便捷?支不支持扫码、批量导入,最大限度降低他们的学习和使用门槛?

第三步:项目规划,“一把手”工程定生死——技术问题背后都是管理问题
组建“跨部门联合战队”
我见过太多项目,不是死在技术上,而是死在部门墙上。采购系统实施,绝不是IT部门或采购部门的独角戏。必须成立一个由高层领导牵头的项目组,把采购、IT、财务、仓库、质量这些部门的核心骨干都拉进来。记住,“一把手”的强力支持,是扫除部门壁垒、推动流程变革的尚方宝剑。
明确项目范围与衡量指标
千万别想着一口吃成个胖子,搞“大而全”的规划。最稳妥的策略是“小步快跑,快速验证”。先聚焦最痛的业务环节,明确一期项目的核心范围、关键里程碑和交付成果。同时,必须设定可量化的KPI,比如我们希望上线后,订单在线协同率达到90%,供应商在线对账周期从7天缩短到1天。用数据说话,才能真正衡量项目的价值,这也是我们一直强调的“助力提升客户管理绩效”的核心。
第四步:落地执行,数据是“血液”,集成是“命脉”——最艰难也最关键的一步
主数据治理:拒绝“垃圾进,垃圾出”
这是系统上线前最痛苦,但也最有价值的工作。我经常说“垃圾进,垃圾出”。如果企业的物料编码、供应商信息这些主数据本身就是一团乱麻,那系统跑起来就是一串错乱的代码,根本无法支撑后续的分析决策。必须下决心,在上线前对主数据进行全面的清洗、标准化和统一。
系统集成测试:打通任督二脉
集成的过程,就是把采购订单的同步、ASN发货单的接收、入库信息的回传、发票的校验与付款等关键流程,在SRM和ERP之间彻底打通。这个环节测试得越充分,上线后业务跑得就越顺。当数据能在不同系统间自动、准确地流转时,你会发现,采购员终于能从繁琐的、重复的数据录入工作中解放出来了。

第五步:上线优化,上线是“开始”,而非“结束”——持续赋能,创造价值
用户培训:让系统真正“活”起来
系统上线后,真正的考验才开始。培训工作尤其关键,特别是针对供应商的培训。不能简单地把操作手册一扔了之。要制定详细的培训计划,提供操作视频,设立上线初期的支持热线,甚至可以设计一些激励机制,鼓励供应商优先使用线上平台完成协同。
持续迭代与优化
业务总是在变化的,系统也必须随之进化。上线绝不是一劳永逸。要建立起有效的用户反馈渠道,定期收集使用中遇到的问题和优化建议。同时,通过分析系统运行数据,比如各个流程节点的处理时长、异常发生率等,主动去发现流程瓶颈,进行针对性的优化。这才是融合管理智慧与智能科技,让系统持续创造价值的正确方式。
总而言之,一个成功的采购管理系统实施,始于精准的诊断,成于专业的选型,稳于周密的规划,胜于扎实的执行,最终体现在持续的优化。这五个步骤环环相扣,缺一不可。这不仅仅是上线一个软件,更是对企业采购管理模式的一次深度数字化重塑。
正远数智20年来已帮助超过500家像南山集团、威高集团这样的大中型企业成功落地了数字化项目。如果你也想拥有一套真正能解决问题、提升管理绩效的采购管理系统,不妨从免费试用开始,或联系我们的专家进行一对一咨询。
采购管理系统实施常见问题 (FAQ)
Q1: 我们的ERP系统已经有采购模块了,还需要单独上SRM系统吗?
简单来说,需要。ERP的采购模块主要服务于企业内部的“计划”和“财务”,而专业的SRM系统核心价值在于连接企业与“外部供应商”,强化“协同”与“寻源”能力。SRM是ERP在采购领域的专业化延伸和补充,能帮你实现更精细化的供应商全生命周期管理、更高效的执行协同和更透明的寻源定价。
Q2: 实施一套采购管理系统大概需要多长时间?
这取决于项目范围的复杂性、企业现有数据的规范程度以及内部资源的投入度。根据我们的经验,采用“小步快跑”的策略,一个核心模块,比如订单协同,实施周期通常在3-6个月内可以完成。我们拥有PMP专业项目管理团队,能确保项目按时、高质量交付。
Q3: 如何让几百家供应商都愿意并且会使用新系统?
这是项目成功的关键。首先,系统本身要足够简单易用,就像我们正远SRM的极简操作体验一样,让供应商一看就会。其次,要向供应商清晰地传达使用新系统的好处,比如在线对账更快、付款更及时,这是他们最关心的。最后,提供全面的培训材料和上线支持,分批次、分阶段地引导他们上线。
Q4: 我们的委外加工业务比较特殊,系统能支持吗?
能。这正是专业SRM系统的价值所在,它具备高度的灵活性和业务场景覆盖能力。针对委外业务,我们的系统提供专门的协同功能,可以支持组件的发料、扣料管理、成品入库以及库存盘点,实现委外业务的全程透明化管控。
