不少企业已经跑起了需求预测模型,周度准确率看着不错。可一到采购执行,催货邮件照发不误,电话还得一个一个打。这种“模型跑得通、业务接不住”的分裂,是供应链AI落地最常见的堵点。
问题不在算法精度,而在模型的输出没有嵌进业务流程。一份补货建议躺在BI看板上,采购员还是按自己的Excel抄单,等于白做。
这篇文章想做的,就是把从识别场景、评估技术到分步推进的路线图画清楚,附带那些容易让项目烂尾的陷阱。读完你未必立刻动手,但至少能在方案评审会上多问几个关键问题。
怎么筛出值得做的AI场景
先列全链条环节,再发问卷找摩擦点
别一上来就喊“我要上AI”。先把供应链从头到尾的环节摊开:需求计划、采购寻源、合同签订、订单执行、收货质检、供应商管理、库存调拨、物流在途……每个节点都列出来,不跳过任何一个。
接着,让每个环节的一线骨干和主管分别回答三组问题:
- 哪些工作属于每天高频率重复劳动,但又没法自动化?
- 信息在哪个交接点最容易断?手工转录、系统间导Excel、靠聊天群传话都算典型。
- 哪些判断或预算现在还依赖人工经验估算,偏差大,且事后才发现?
两份清单合在一起,看哪些环节被反复勾选。那些同时被业务和一线都点名的位置,往往是最值得优先试AI的突破口。
用两个简单维度筛优先级
痛点清单出来后,用两个维度筛一把。
维度一:业务影响。这个环节的波动,会直接拖出多少交付延迟、库存积压或额外成本?可以粗估一个数字,比如“缺货导致的加急运费月均多出X万”,或者“一次合同漏审惹来的营收损失”。
维度二:数据可及性。该场景的历史数据有没有结构化积累?起码12个月,主数据口径统一,能从ERP、SRM等系统拉得出。如果数据散在多个Excel里,或者关键字段缺失严重,那就先别上AI。
两个维度都偏高的,划为第一验证批次。数据缺口大的,单独列为数据补齐项目,不要跟AI项目混着立项。
常见高价值场景和对标业务问题
供应链AI可落地的方向不少,但下面五类场景在制造和零售企业里相对成熟,痛点也够痛。
需求预测与补货计划:历史出货波动大、促销和季节因子难量化,导致要么缺货要么库存冗余。AI可以引入外部市场和天气因子,把安全库存算得细一些,但前提是历史订单数据要干净。
供应商风险预警:依赖供应商主动通报或采购员零散消息,断供信号发现晚、反应窗口窄。通过汇集工商变更、司法风险、舆情以及自身履约数据,构建动态评分卡,才能从事后救火转向事前干预。
智能比价与成本分析:跨物料、跨供应商报价归一化难,低价中标后质量或交付问题频出。一些AI SRM系统能够自动解析格式各异的报价单,关联历史成交价和市场指数,计算出“清洁成本”,并对异常报价给出预警,把经验博弈变成算法比对。
合同风险审查:条款陷阱靠人工逐条核对,多人经手后版本混乱,漏审率高。现在已有工具能自动识别付款条件、违约责任等风险点,并标出修改建议,审批人不用从头逐字翻。
物流异常预警:在途信息滞后,港口延误、道路异常等外部事件往往靠事后补救。接入物流服务商数据端口,配合外部事件流,可以在订单级触发预警,给供应链争取几小时到几天的调整时间。
这几类场景里,有些已经集成在成熟的供应链平台中,企业选型时可以对照自己的痛点做匹配,而不是从零开发。
技术选型踩准三个关键点
先认清企业自身的技术底座
在选AI方案之前,先把现有信息化家底盘一遍。
- 现有ERP、SRM、WMS等系统之间的数据打通到什么程度?主数据是否统一,接口是否暴露,实时性如何。
- IT团队的技术栈和人力短板:有没有自研算法的能力,还是更适合采购带模型和应用的平台。
- 已经采购的云服务和内部安全规范:新的AI方案能不能吻合信创、数据不出境等合规要求。
把这些约束写清楚,方案评审时能少跑几趟弯路。
模型能力看交付方式,不只看算法名
AI在供应链上的能力,不是单比谁的算法刷榜。企业更应该关注模型“怎么交付、怎么嵌入”。
通用大模型擅长合同审查、智能问答、非结构化信息提取。部署门槛低,但需要控制幻觉,同时注意敏感数据不要外泄。专业预测和运筹模型适合补货计算、排产、物流路径优化,对数据质量和业务规则依赖深,上线后还要持续调参。

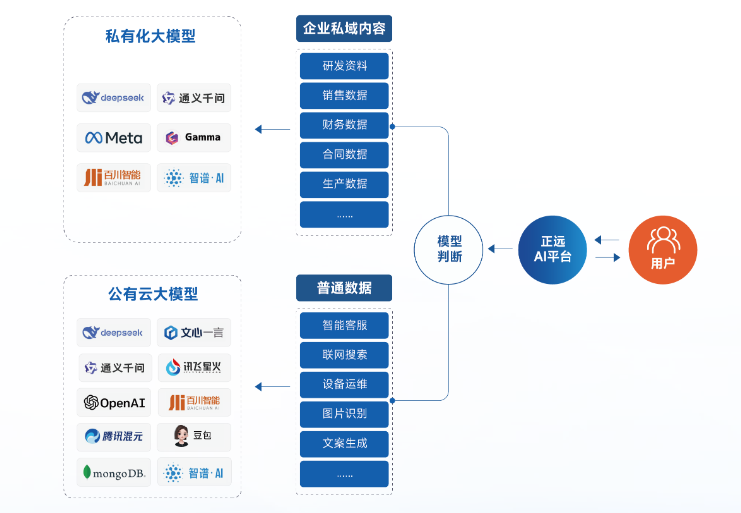

一些供应链平台提供开放AI架构,内置采购领域的专业模型,同时支持接入通义千问、文心一言等主流大模型,企业可以根据业务场景自由组合。这类架构图能帮你看清数据和应用之间的衔接逻辑。

平台内置行业模板,比如成本清洗模型、风险评分卡,能缩短冷启动时间,但上线前仍要拿自己企业数据验证模板规则的匹配度,别拿来就用。
可先用最小数据成本做一轮概念验证
选定场景后,别急着签大单。拿存量历史数据在离线环境跑一轮,看输出是否达到业务可用阈值。
- 验证不追求高性能,重点看:生成的预警是否有人响应,报表是否有人看,建议是否可执行。
- 如果离线结果连业务方都觉得“还行”,再往前推一步。如果差得远,马上停下来查原因:是数据不够,还是业务规则没理清。
这一步花上2-4周,能避免很多后续的无效投入。
落地四步走,防烂尾
第一步:场景签约——锁定业务owner和验收标准
每个AI子项目至少要绑定一个业务owner,考核指标直接和所在部门KPI挂钩,才不会变成“IT的项目、业务不买单”。
验收标准必须具体,比如“异常报价预警准确率不低于85%”“合同风险点召回率不低于90%”,而非“提升效率”这种说不清的词。
第二步:数据基建——把数据链路先跑通
梳理所选场景需要的主数据字段、历史周期和更新频率。清洗缺失值和明显异常记录,别把脏数据喂进模型。
打通ERP、SRM等系统的数据出口,先通过数据看板确认链路是通畅的。例如,采购人员能实时看到供应商分布、品类支出和订单状态,说明数据已经流转起来,再接入AI模型才靠谱。

同时检查外部数据源,比如大宗商品价格指数、物流状态接口、企业工商信息,确认接口可用性和调用成本。
第三步:小范围上线,跟着业务流程反复调
先在单工厂、单品类或者单区域上线,监控真实使用率和模型反馈,不追求全量铺开。
重点记录业务人员绕过系统、手动修正、关闭提醒的行为。反查原因是界面不顺手,还是输出不合理。每两周和业务owner同步一次使用数据与调整项,保持小步快跑。
第四步:从点到线,固化流程
一个场景跑稳后,把AI的输出写进标准操作流程:补货建议进审批流,风险供应商自动触发验厂安排,合同风险审查成为法务审批的前置节点。
同步更新岗位操作手册和培训材料,人走流程不散架。然后再评估相邻场景,形成“打通一个环节、带动上下游”的自然扩展。
识别并避开三种常见烂尾陷阱
陷阱一:数据基础薄弱,上来就追求高精模型
主数据不全、口径打架时,应先补齐数据治理,而不是直接上AI。可以先跑规则引擎或简单统计模型做基线,让业务用起来;跑顺之后再逐步升级到复杂模型,而不是一上来就追求最先进的算法。
陷阱二:把AI当独立项目,和现有系统脱节
AI的输出如果只能待在独立报表或弹窗里,基本就是摆设。必须嵌入采购审批、供应商准入、排产确认等现有流程。评估技术方案时,同步看对方提供的集成文档和标准接口,尽量减少定制化对接成本。
陷阱三:忽视人的使用习惯和配套机制
预警被忽略、建议不被采纳,常常不是算法有问题,而是业务人员不信任它的输出,或者实在没时间去处理。上线初期可以安排专人跟进AI建议,积累信任之后再逐步交给系统自动流转。
同时,保留人工干涉入口和反馈按钮,让使用的人有控制感,才不会被抵触。
常见问题解答
供应链AI适合小公司用吗?
适合,但起点不同。优先选SaaS化或平台内置的功能模块,比如异常预警、自动三单匹配,把自研和技术门槛降到最低。用最小成本验证一个场景,有效果再扩展。
数据质量差能上AI吗?
可以小范围试点。选数据相对完整的单一场景,同时启动主数据治理。统计模型或规则引擎对数据质量要求比深度模型低,可以作为过渡手段。
AI供应链项目一般多久能看到效果?
概念验证阶段2-4周可见离线结果;小范围上线到业务稳定使用通常3-6个月;全链路扩展视场景数量和数据基建情况,半年到一年以上都属正常。
自研好还是采购成熟方案好?
看团队和场景。有算法团队且业务高度定制化,可以倾向自研;多数制造与零售企业更适合采购带行业模型和低代码配置的平台方案,把精力放在业务适配而非算法调参上。
怎么判断当前的供应链流程是否适合引入AI?
看两个指标:该环节是否存在高频重复判断或人工比对工作;是否有积累12个月以上的结构化数据。两项都满足就可以作为候选场景做进一步评估。
