部署SRM系统降低采购成本,ROI周期需要多久?真实案例测算

发布时间:2026-07-15 来源:正远数智 浏览量:75

采购总监们在评估SRM系统时,总会遇到一个头疼的问题:系统投入不菲,但“降本增效”的效果到底多大?没有具体的数据测算,项目立项报告很难有说服力,最终在决策层那里卡住。

这篇文章不谈空泛的概念,而是提供一个清晰、可操作的SRM系统ROI(投资回报率)测算框架。我们将通过一个“两步测算法”——先算投入,再算产出,并结合一个真实案例,帮你具体估算出引入SRM系统后的回报周期。

算清第一笔账:SRM系统的总体投入(TCO)有哪些?

要计算ROI,首先必须明确总投入成本(Total Cost of Ownership)。这不仅是软件本身的价格,还包括一系列的直接和间接费用。

显性成本:软件与实施费用

这部分是采购预算中最直接可见的开销,通常包括:

  • 软件采购成本:一次性买断的软件许可证(License)费用,或是按年/按月支付的SaaS订阅费。
  • 实施与服务费:这部分投入往往和软件费用相当,甚至更高。它涵盖了前期的咨询规划、根据企业特殊需求的定制开发、与现有ERP或OA系统的集成、历史数据迁移以及确保项目按时交付的项目管理等服务。
  • 硬件与基础设施:如果选择私有化部署,还需要考虑采购或升级服务器、数据库和网络设备等硬件投入。对于SaaS模式,这部分成本基本可以忽略。

隐性成本:内部资源与持续投入

这些成本虽然不直接体现在采购合同里,但对总投入影响巨大,必须纳入测算:

  • 内部人力成本:项目实施期间,需要抽调IT、采购、财务等部门的骨干员工组成项目小组,他们投入的时间和精力,都是企业需要付出的成本。
  • 培训与学习成本:新系统上线,意味着工作习惯的改变。员工需要时间参加培训,熟悉新的操作流程。在这个适应期内,可能会出现生产力暂时下降的情况。
  • 运维与支持成本:系统上线后,为了保证其稳定运行,通常需要支付年度维护费、技术支持费,以及未来的版本升级费用。

算清第二笔账:SRM系统带来的收益(Return)在哪里?

算完了投入,我们再来看收益。SRM系统的价值回报,可以分为“直接财务节省”和“间接价值增益”两部分。

直接财务节省:可量化的采购成本降低

这部分是ROI计算的核心,可以直接用财务数据衡量。

  • 寻源降本:这是SRM系统最直接的价值。通过在线竞价、专业招投标、多元化询比价等功能,企业可以打破信息壁幕,引入更多供应商充分竞争,快速发现市场底价。对于大宗采购,哪怕只降低1-2个百分点,节约的金额也相当可观。

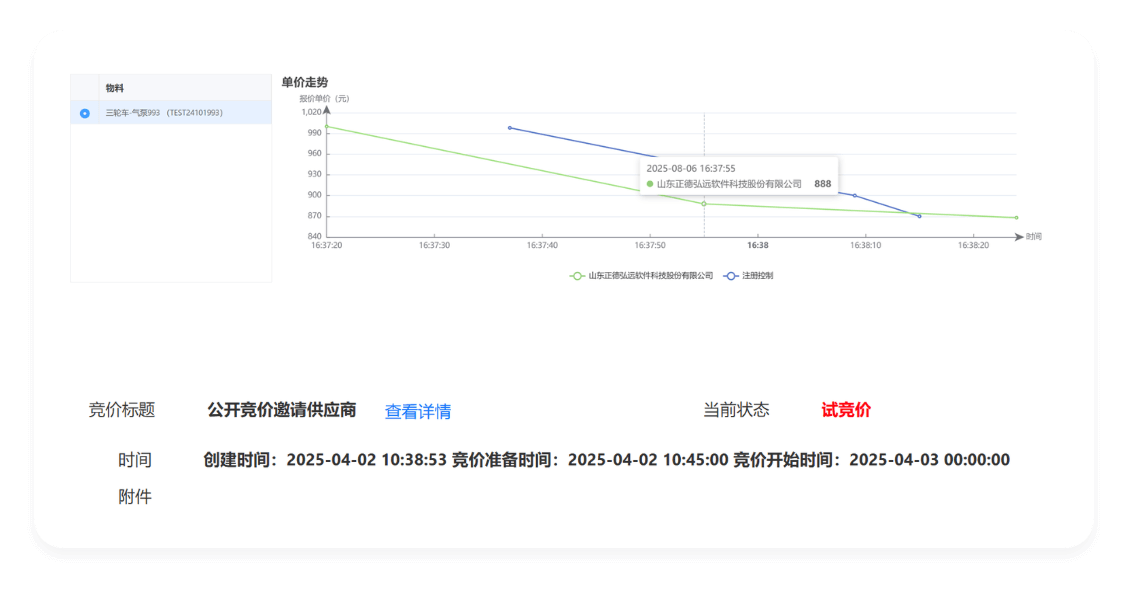

SRM系统在线竞价功能界面截图

  • 流程效率提升:传统采购中,大量的询价、审批、对账工作依赖人工和邮件,效率低下且易出错。SRM系统将这些流程自动化,一个采购员原来一天只能处理10个订单,现在可能处理50个。节省下来的人力工时,就是实实在在的成本节约。
  • 消除“黑箱操作”:采购过程不透明是腐败和灰色成本的温床。SRM系统通过全流程线上留痕、IP监控、密封报价等机制,让每一次寻源、每一次定价都有据可查,满足最严格的内控审计要求,从而减少因不合规采购带来的隐性财务损失。

采购价格管理系统业务概念图

间接价值增益:难以量化但影响深远的效益

这部分收益虽然难以直接用金额计算,但对企业的长期发展至关重要。

  • 供应商绩效提升:通过对供应商的交期、质量、价格、服务进行系统化评分和考核,倒逼供应商持续改进。交付准时率的提升,意味着生产线停工待料的风险降低;质量的稳定,则减少了退换货和客诉的成本。
  • 采购决策优化:系统会沉淀下海量的采购数据,包括历史价格、阶梯报价、成本构成等,自动形成企业专属的价格库。这些数据为后续的战略寻源和价格谈判提供了强有力的数据支撑,让采购决策从“凭经验”转向“靠数据”。
  • 供应链韧性增强:通过SRM平台,企业可以更高效地管理供应商矩阵,优化供应商结构,并与核心供应商建立更紧密的协同关系,共同应对市场需求波动和突发风险,增强整个供应链的弹性和抗风险能力。

真实案例测算:一家年采购额10亿的制造企业,ROI周期要多久?

下面,我们用一个简化模型,来测算一家典型制造企业引入SRM系统后的投资回报周期。

案例背景与投入估算

  • 企业背景:某制造企业,年采购总额为10亿元。当前采购模式以线下询比价为主,寻源手段单一,价格信息不透明,部门间协同效率低下,采购成本居高不下。
  • 投入(TCO)测算
    • 软件及实施费(显性):120万元
    • 内部人力及运维等(隐性):30万元
    • 总投入成本(TCO):120 + 30 = 150万元

收益(Return)量化与ROI计算

  • 收益测算

    • 直接寻源降本:根据行业统计,通过SRM的多元化寻源和招投标管理,平均可实现3%-5%的采购成本节约。我们取一个保守值3%,则年度节约金额为:10亿元 × 3% = 3000万元
    • 管理效率提升:通过流程自动化,假设可节约10名采购及相关人员30%的事务性工作时间,按人均年薪15万元计算,则年度节约的人力成本为:10人 × 15万元/人 × 30% = 45万元
    • 年度总收益:3000万 + 45万 = 3045万元
  • ROI周期计算公式:投资回报周期(年) = 总投入成本 / 年度总收益

  • 测算结论

    • 该企业的SRM投资回报周期 = 150万元 / 3045万元 ≈ 0.049年
    • 换算成月:0.049 × 12 ≈ 0.59个月

这个结果可能看起来非常惊人,但它清晰地揭示了SRM系统在采购成本控制上的巨大潜力。即便我们将寻源降本的比例调至更极端的0.5%,年度节约仍有500万元,回报周期也在4个月以内。核心逻辑在于,对于有一定采购体量的企业,SRM系统撬动的成本基数足够大,其投资回报效率远超一般的信息化系统。

常见问题解答

SRM系统是不是只适合大型企业,我们中小企业用得起吗?

不一定。过去SRM确实是大型企业的专属,但现在技术发展让门槛大大降低。例如,正远SRM基于低代码平台开发,支持灵活配置和SaaS订阅模式。中小企业可以不用承担高昂的私有化部署成本,而是根据自身的核心需求和预算,选择轻量化的解决方案,实现“按需购买、快速上线”,初始投入可以控制在较低水平。

部署SRM系统需要多长时间能看到效果?

效果的体现是分阶段的。通常在系统上线后的6个月到1年内,企业就能在采购成本控制和流程效率上看到非常初步的效果,比如寻源降本和订单处理效率提升。而更深层次的价值,如供应商绩效的全面改善和供应链的战略性优化,则需要更长的周期,通过持续的运营和数据积累才能完全体现。

我们已经有ERP系统了,还需要上SRM系统吗?

需要。这是一个常见的误区。ERP(企业资源计划系统)的核心是管理企业内部的“人财物、产供销”,它的采购模块更侧重于计划的执行和财务的记录。而SRM(供应商关系管理系统)则专注于企业与外部供应商之间的寻源、协同与关系管理。正远SRM可以与主流ERP系统进行深度集成,将采购前端的寻源、合同、订单协同与后端ERP的入库、财务结算无缝打通,消除数据孤岛,实现真正的业财一体化。

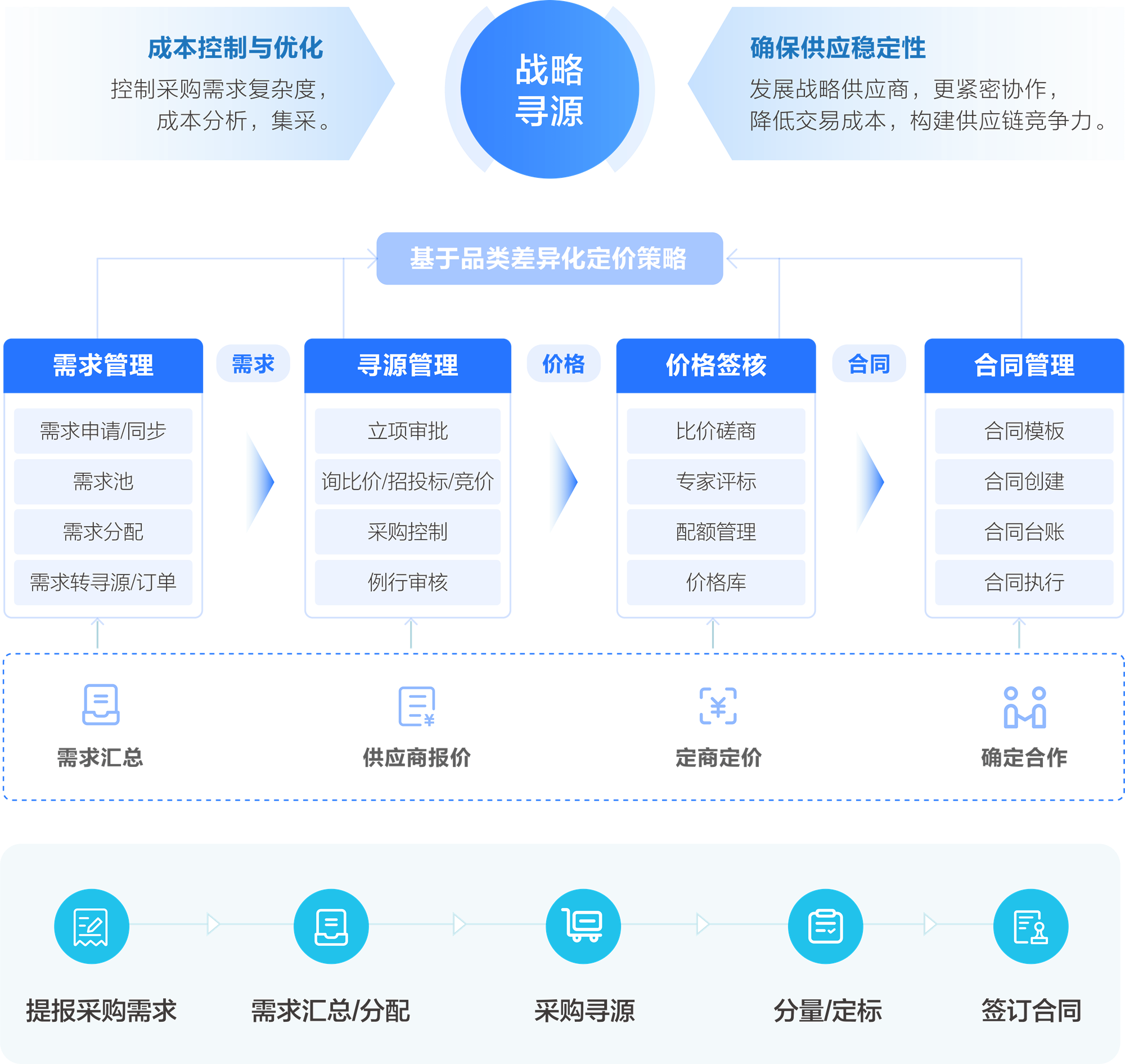

SRM采购价格管理解决方案架构图

实施SRM系统会不会增加采购人员的工作负担?

短期看会,长期看不会。在系统实施和上线初期,采购人员需要投入时间去学习和适应新的流程,这确实会带来额外的工作量。但这个阵痛期过去后,SRM系统将把他们从大量的、重复的、繁琐的事务性工作中解放出来,比如不用再手动制作询价单、反复电话催单、熬夜核对账单。这样,他们才能有更多精力去从事战略寻源、供应商谈判、市场分析等更具价值的工作,实现从“订单处理员”到“价值创造者”的转型。

500+上市及百强企业信赖

数字化底座 + 全方位数智化解决方案提供商

预约演示

推荐新闻

在线咨询

电话沟通

400-6988-553

电话沟通

微信联系

微信二维码

微信扫一扫
即可在线咨询

微信联系
预约演示

一个平台,赋能企业数字化转型

低代码助力业务快速落地,智能驱动业务升级

一个平台,赋能企业数字化转型

低代码助力业务快速落地,智能驱动业务升级
